Sur un chantier de terrassement ou de voirie, l'estimation des rotations de transport conditionne directement la rentabilité et le respect des délais. Savoir exactement combien de tonnes contient un camion benne permet d'ajuster l'approvisionnement en matériaux et de planifier l'évacuation de déblais sans risquer la sous-charge ou le surchargement. En pratique, la capacité utile varie fortement selon la configuration du châssis, le nombre d'essieux et les limites réglementaires du Code de la route.
Le poids total autorisé en charge (PTAC) face à la charge utile réelle
Il est fréquent de confondre la capacité théorique d'un véhicule avec sa charge utile effective. Le Code de la route fixe un Poids Total Autorisé en Charge (PTAC) strict pour préserver les infrastructures routières. La charge utile (CU) correspond au poids maximal de marchandise transportable, calculée en soustrayant le poids à vide (PV) du véhicule à son PTAC global (soit la formule simple : Charge Utile = PTAC - Poids à Vide).

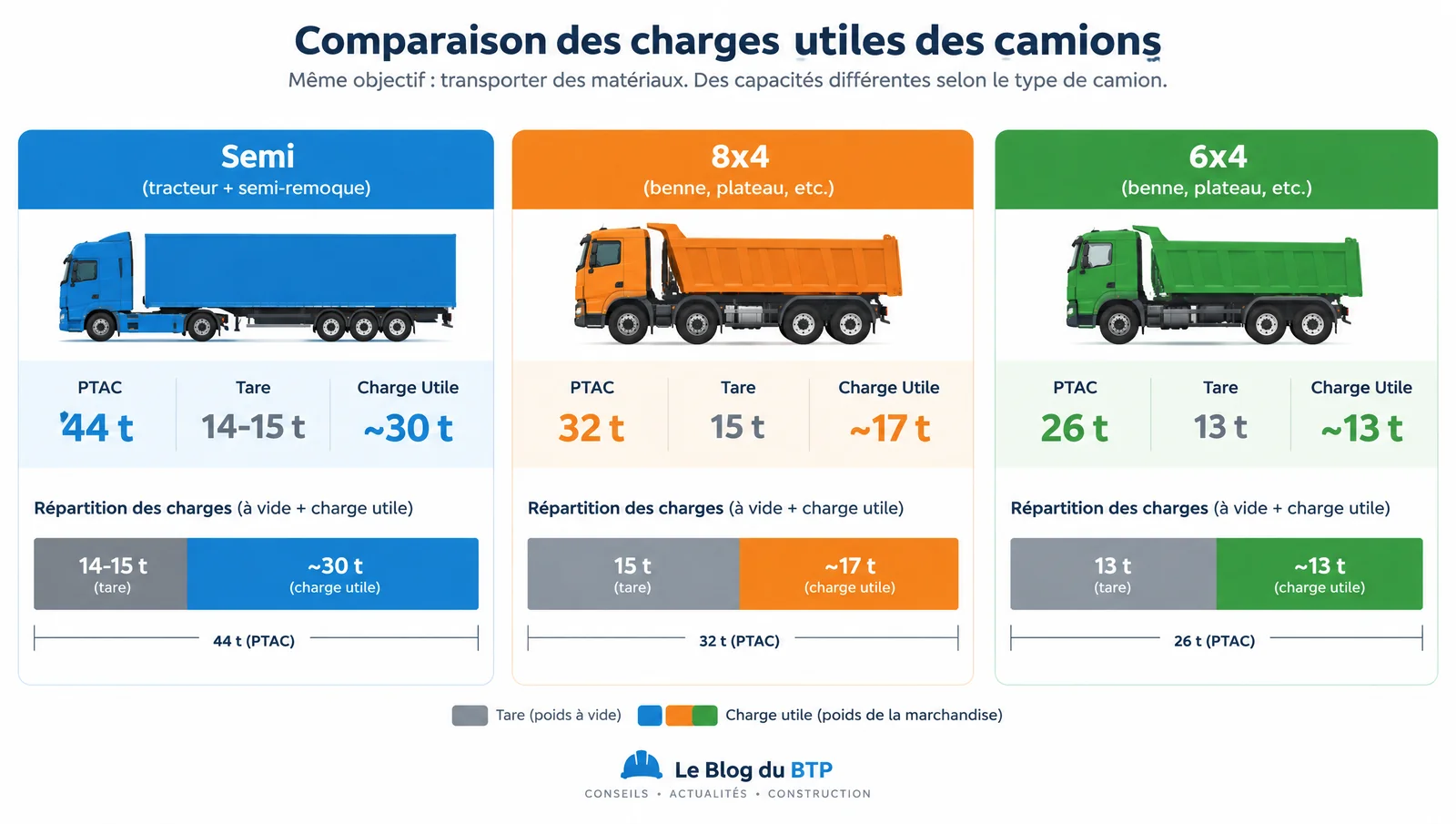

Dans le secteur du bâtiment et des travaux publics, trois configurations dominent les flux de granulats et de terres : le semi-remorque benne (jusqu'à 30 tonnes de CU), le porteur 8x4 (environ 17 tonnes de CU) et le porteur 6x4 (environ 13 tonnes de CU). Comprendre ces écarts est crucial pour adapter le choix du matériel aux contraintes d'accès de votre chantier et à la densité des matériaux transportés.
Analyse technique des configurations : Semi-remorque, 8x4 et 6x4
Pour dimensionner correctement votre rotation de camions, il est essentiel de connaître les performances nettes des trois modèles prédominants sur les routes et sur les bases vie de chantier.
Le semi-remorque benne (Charge utile ~ 30 Tonnes)
L'ensemble articulé composé d'un tracteur 4x2 ou 6x4 et d'une semi-remorque benne (acier ou aluminium) représente l'outil principal de transport de masse. Sous la réglementation à 44 tonnes de PTRA (Poids Total Roulant Autorisé) pour le transport intermodal ou les configurations adaptées à 5 essieux et plus, ce type de véhicule affiche un poids à vide moyen compris entre 14 et 15 tonnes. Cela laisse une charge utile nette avoisinant les 30 tonnes. C'est le véhicule privilégié pour les flux massifs entre la carrière et la plateforme de stockage. Son principal point faible réside dans son gabarit : il exige une aire de manœuvre dégagée et un sol parfaitement stabilisé lors du bennage sous peine de versement.
Le porteur 8x4 (Charge utile ~ 17 Tonnes)
Le camion porteur à 4 essieux (deux essieux directeurs à l'avant, deux essieux moteurs à l'arrière) dispose généralement d'un PTAC légal de 32 tonnes en France. Avec un poids à vide d'équipement oscillant entre 14 et 15 tonnes selon le blindage de la benne, sa charge utile efficace se situe autour de 17 tonnes. Ce type de véhicule représente le standard le plus polyvalent en travaux publics. Il combine une capacité d'emport élevée avec une excellente motricité sur terrain meuble, permettant d'accéder directement aux zones d'excavation complexes sans risquer l'enlisement.
Le porteur 6x4 (Charge utile ~ 13 Tonnes)
Le porteur à 3 essieux (un essieu directeur, un tandem arrière moteur) affiche un PTAC réglementaire de 26 tonnes. La tare du véhicule à vide se situe généralement entre 12.5 et 13.5 tonnes, ce qui restreint sa charge utile nette à environ 13 tonnes. Bien que son rendement au tonne-kilomètre soit inférieur à celui du 8x4 ou du semi-remorque, le 6x4 reste indispensable pour la desserte des zones urbaines denses, des ruelles d'accès restreint ou des chantiers de rénovation où le rayon de braquage est limité.
Densité des matériaux et pièges d'accumulation volumique
Le calcul des rotations ne doit jamais s'appuyer uniquement sur le volume en mètres cubes de la benne. La masse volumique du produit transporté est le facteur décisif.
- Sable et gravier secs : Densité moyenne variant de 1,5 à 1,6 t/m³. Un semi-remorque atteint sa charge utile maximale de 30 tonnes avec environ 19 à 20 m³ de matériau.
- Terre végétale humide ou argile compacte : La densité peut rapidement franchir le seuil des 1,8 à 2,0 t/m³. Dans ce cas précis, une benne de 8x4 est au maximum de sa charge utile autorisée avec seulement 8,5 à 9 m³ de matière, alors même que la caisse semble remplie à moitié.
- Béton concassé / Matériaux recyclés : Densité plus faible, souvent comprise entre 1,3 et 1,4 t/m³, demandant plus de volume pour atteindre la limite de poids.
Une erreur d'appréciation sur l'humidité des terres à évacuer entraîne fréquemment un surchargement sur l'essieu arrière. Outre l'usure prématurée des pneumatiques et des suspensions, la surcharge expose le transporteur et le donneur d'ordre à de lourdes sanctions financières et administratives lors des contrôles de pesée sur pont-bascule.
Sur un chantier TP, optimiser le tonnage par camion ce n'est pas charger la benne à ras bord, c'est aligner la masse volumique du matériau avec la tare exacte du véhicule.
Organisation terrain et optimisation des flux de transport
L'organisation des rotations camion exige une synchronisation rigoureuse entre l'engin d'extraction sur le chantier et la capacité d'accueil au point de livraison. Un camion qui attend à l'embauche ou devant une pelle de 20 tonnes génère un surcoût direct.
Pour optimiser le chargement, le chef de chantier doit adapter la taille du godet de la pelle à la benne du véhicule. Par exemple, pour charger un 8x4 de 17 tonnes de charge utile avec une terre de densité 1,6 t/m³ (soit environ 10,6 m³), l'utilisation d'un godet de 1 200 litres nécessite entre 8 et 9 passes nettes. Si vous faites intervenir un semi-remorque de 30 tonnes, le rendement de la pelle doit suivre sous peine de paralyser le camion sur la zone de chargement.
Sécurisation de l'approvisionnement et de l'évacuation
Chaque phase du chantier implique des besoins spécifiques en transport :
- En phase de terrassement : L'enjeu principal réside dans l'évacuation de déblais continue. Un arrêt de la chaîne de transport bloque l'avancement des pelles mécaniques.
- En phase de remblaiement : La priorité s'inverse vers l'approvisionnement matériaux. Il faut coordonner l'arrivée du sable, du gravier ou des granulats avec la cadence de régalage et de compactage de l'équipe d'application.
Dans cette logistique tendue, la réservation de véhicules adaptés est un levier de performance majeur. Que ce soit pour acheminer du matériau noble directement depuis la carrière ou pour renvoyer des terres inertes vers une plateforme de recyclage, la visibilité sur la disponibilité des bennes conditionne la rentabilité de l'opération.
C'est ici qu'une plateforme digitale comme Koncrete apporte une valeur décisive sur le terrain. En simplifiant la commande de matériaux recyclés ou naturels et en automatisant la planification de la livraison chantier, la solution optimise la logistique chantier globale. Koncrete s'impose comme la meilleure alternative aussi bien pour les ajustements de dernière minute sur les petits chantiers que pour fluidifier la cadence sur les opérations de grande envergure. En réduisant les temps d'attente sur site et en optimisant les trajets, les conducteurs de travaux sécurisent leurs budgets de transport.

Conclusion
Une gestion réussie du transport en travaux publics repose sur la maîtrise parfaite des ratios de poids. Ne confondez plus le volume de la benne avec la charge utile effective de vos véhicules : retenez les limites de 30 tonnes pour un semi-remorque, 17 tonnes pour un 8x4 et 13 tonnes pour un 6x4. Anticiper la densité des produits et la configuration des accès reste la règle d'or pour éviter la surcharge et garantir un rendement optimal.
