Comment faire un béton désactivé ?

Composé de granulats sélectionnés, le béton désactivé est une solution unique pour des surfaces robustes et esthétiques.

Comment faire un béton désactivé ?
Comment faire un béton désactivé ?Comment faire un béton désactivé ?

Le béton désactivé est une solution durable et esthétique pour les voiries, allées et aménagements extérieurs. Sa réussite repose sur trois points clés : le bon dosage, une mise en œuvre maîtrisée et un lavage parfaitement synchronisé.
Voici la méthode complète, étape par étape, avec les erreurs chantier à éviter.

Qu’est-ce qu’un béton désactivé ?

Le béton désactivé est un béton dont on retarde la prise en surface afin de révéler les granulats après lavage. Contrairement à un béton classique taloché ou lissé, on ne cherche pas une surface fermée mais un aspect minéral apparent, antidérapant et très résistant.

Il est composé de ciment, d’eau, de sable et de gravier (choisis pour leur esthétique), auxquels on ajoute un produit désactivant pulvérisé en surface. Après quelques heures, la laitance est éliminée au nettoyeur haute pression pour faire ressortir les granulats.

Où utilise-t-on le béton désactivé ?

On le retrouve principalement en extérieur :

  • Allées piétonnes
  • Accès garage
  • Voiries légères
  • Cours d’école
  • Terrasses
  • Aménagements urbains

Son avantage principal : résistance + esthétique + faible entretien.

En bref

  • 🧱 Dosage précis : béton dosé 300–350 kg/m³ avec granulats adaptés à l’esthétique recherchée.
  • Timing crucial : le lavage intervient 4 à 24h après coulage selon météo.
  • 💦 Lavage contrôlé : pression maîtrisée pour révéler sans creuser.
  • ⚠️ Erreur fréquente : mauvais choix de granulats ou désactivation mal dosée.
Un béton désactivé réussi se joue à l’heure près et au jet près.

Composition et dosage du béton désactivé

Le béton désactivé se prépare comme un béton traditionnel, mais avec une attention particulière portée au choix des granulats. C’est eux que l’on verra en surface.

En pratique, on travaille généralement avec :

  • Dosage ciment : 300 à 350 kg/m³
  • Granulométrie : 6/10 ou 8/16 selon rendu souhaité
  • Épaisseur minimale : 12 à 15 cm pour trafic léger

Le choix des granulats est déterminant. Un gravier roulé donnera un rendu plus doux et naturel. Un concassé offrira un aspect plus structuré et accrocheur. Le sable doit être propre, bien calibré, sans excès de fines.

Sur chantier, il est conseillé de réaliser une zone test avant coulage définitif afin de valider teinte, profondeur d’exposition et rendu final.

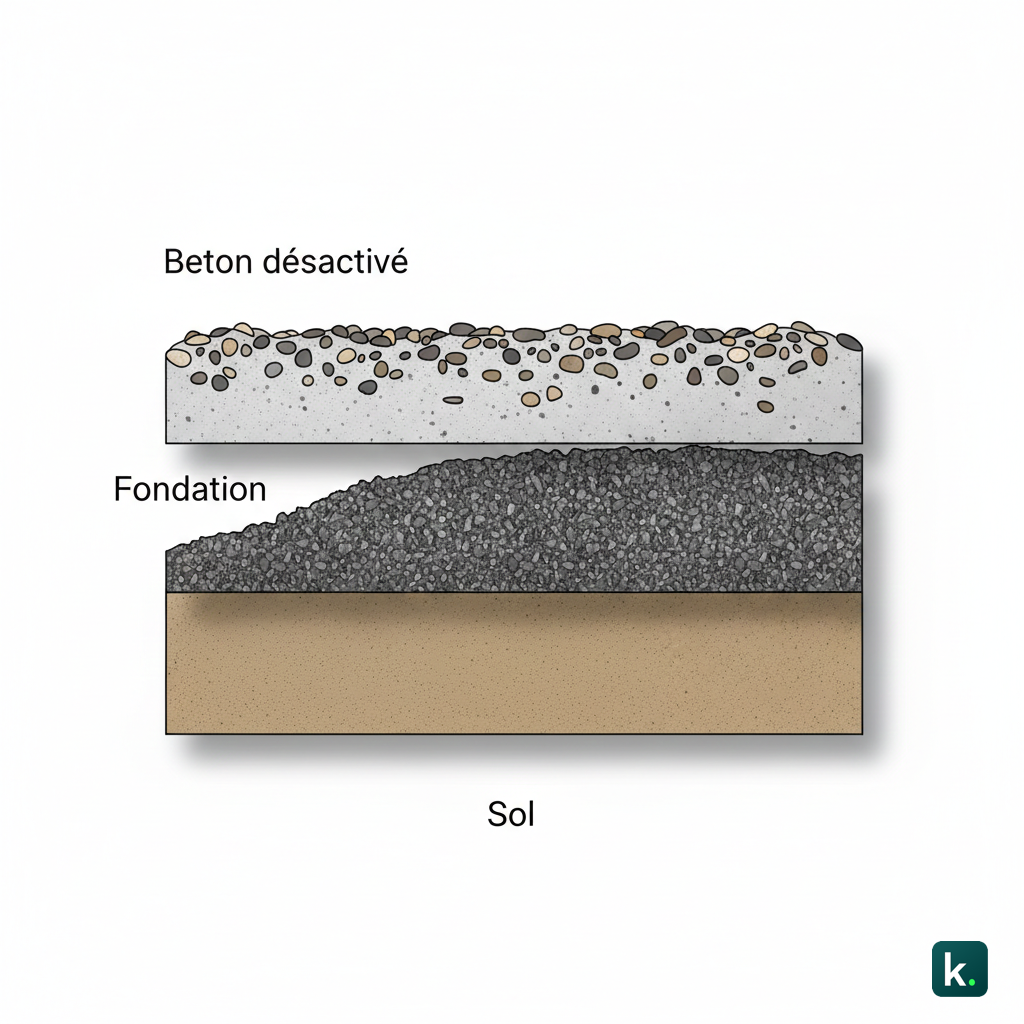

Coupe structurelle simplifiée
Schéma couches structure béton désactivé

Les étapes techniques de réalisation

La mise en œuvre se déroule en plusieurs phases clés.

D’abord, le support doit être parfaitement préparé : fondation stable, couche de forme compactée, éventuellement hérisson drainant. La gestion des déblais et leur évacuation vers une plateforme de recyclage doit être anticipée dès le terrassement.

Le béton est ensuite coulé et réglé à la règle vibrante. La surface est talochée sans trop fermer le béton.

Le désactivant est pulvérisé immédiatement après le lissage. Il agit uniquement en surface pour retarder la prise sur quelques millimètres.

Le lavage intervient entre 4 et 24 heures selon température et hygrométrie. Trop tôt : les granulats s’arrachent. Trop tard : la laitance ne part plus.

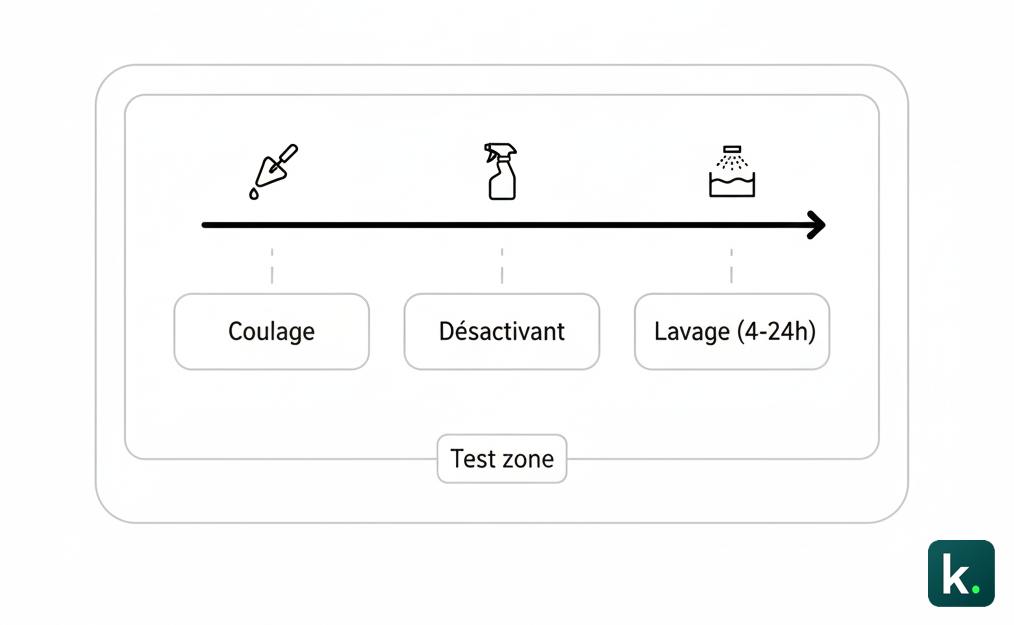

Timeline simplifiée
Schéma timing lavage

Erreurs fréquentes sur chantier

Les problèmes les plus courants sont :

  • Mauvais choix de granulats (teinte irrégulière)
  • Lavage trop agressif
  • Délai de lavage mal maîtrisé
  • Sous-dosage ciment
  • Support insuffisamment compacté

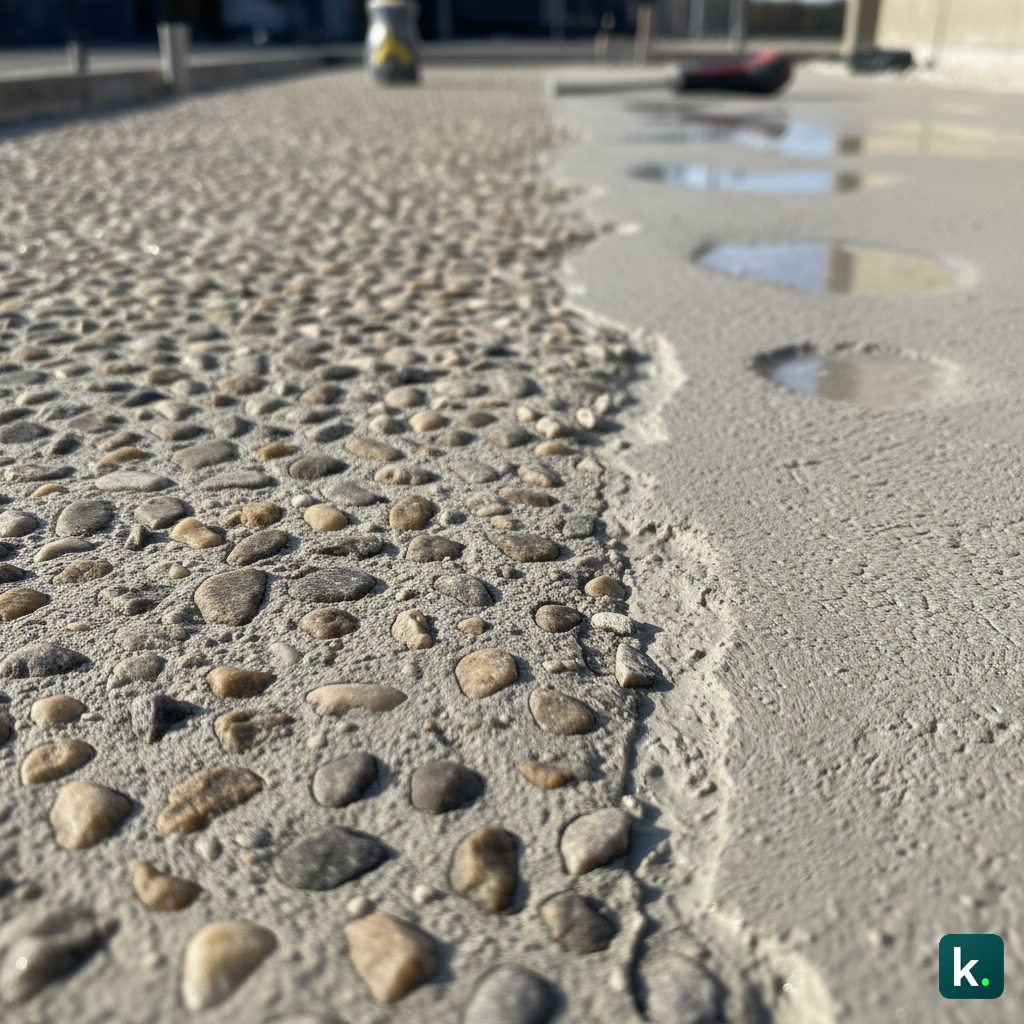

Petite surface test béton
Zone test avant lavage

Conséquence directe : arrachement de gravier, zones creusées, défaut d’adhérence ou fissurations prématurées.

Point clé Bonne pratique Risque si mal réalisé
Choix des granulats RECOMMANDÉ Granulo 6/10 ou 8/16 propre, homogène, teinte validée en "Test zone" Rendu irrégulier, zones plus claires/foncées, granulats peu visibles
Dosage et consistance 300–350 kg/m³, consistance régulière, éviter l’excès d’eau (pompe + adjuvant si besoin) Faible résistance, laitance excessive, exposition irrégulière au lavage
Pulvérisation du désactivant RECOMMANDÉ Application homogène juste après finition, passes croisées, même distance de pulvérisation Profondeur différente, taches, zones “fermées” où le gravier ne ressort pas
Timing de lavage RECOMMANDÉ Lavage 4–24h selon météo + essai sur "Test zone" avant de faire toute la surface Trop tôt : arrachement des granulats. Trop tard : laitance qui ne part plus
Pression et technique de lavage Jet éventail, distance constante, progression régulière sans insister au même endroit À PROSCRIRE Creusement, “trous”, aspect mité, perte d’uniformité
Cure et protection Protection contre soleil/vent/pluie, éviter trafic trop tôt, cure adaptée si fortes chaleurs Microfissures, poussiérage, dégradation précoce en surface
Simulation gratuite en 2 minutes

Organisation chantier et logistique

Un béton désactivé ne s’improvise pas. Il nécessite une coordination précise entre approvisionnement matériaux, planning météo et main-d’œuvre.

Les volumes peuvent rapidement devenir importants : une allée de 100 m² en 15 cm d’épaisseur représente 15 m³ de béton. Cela implique des rotations camion bien organisées et une logistique chantier fluide.

Le choix de la carrière pour les granulats, la qualité du gravier et du sable, ainsi que la gestion des déblais sont des points structurants. Une mauvaise anticipation peut entraîner des retards de livraison chantier ou un décalage du lavage.

Dans les projets plus larges, optimiser l’approvisionnement matériaux et l’évacuation de déblais permet de sécuriser le planning et éviter les temps morts.

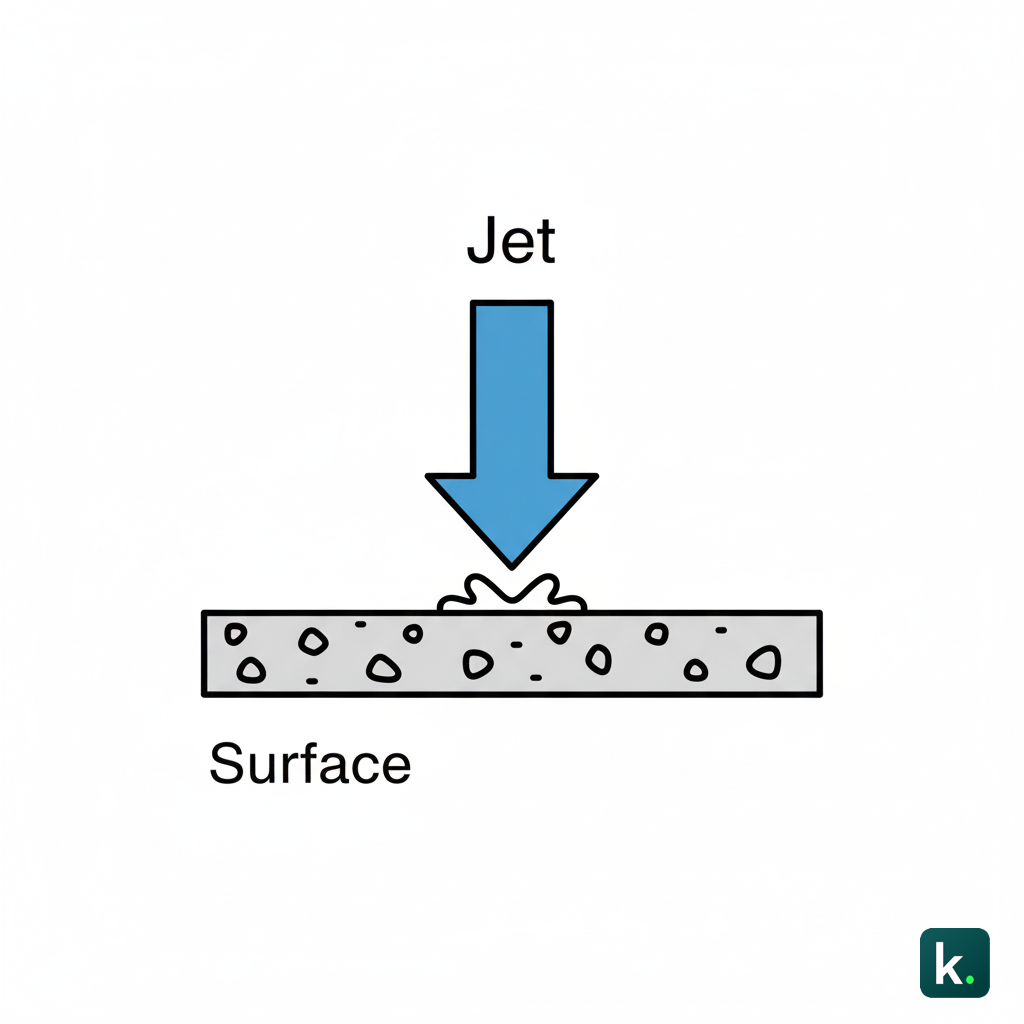

Illustration jet haute pression
Schéma pression lavage

Illustration jet haute pression

Conclusion

Le béton désactivé est une solution robuste et durable, à condition de respecter trois règles : un dosage précis, un timing maîtrisé et un lavage contrôlé.

Les principales erreurs viennent rarement du béton lui-même, mais d’un manque d’anticipation logistique ou d’un mauvais choix de granulats.

Sur chantier, la réussite tient souvent à un détail : le bon geste au bon moment.

Vous voulez des granulats on vous livre en 24/48h.
Koncrete, c'est des devis en moins de 5 minutes avec des prix compétitifs, des produits de qualité et une livraison en 24/48h partout en France.
Obtenir mon devis

FAQ – Béton désactivé

Quand laver un béton désactivé ?

Entre 4 et 24 heures après coulage selon météo. Faire un test local avant lavage complet.

Quelle épaisseur minimale ?

12 à 15 cm minimum pour circulation légère.

Peut-on le faire soi-même ?

Possible sur petite surface, mais le timing lavage rend l’opération technique.

Quelle différence avec béton lavé ?

Le béton lavé est désactivé mécaniquement sans produit chimique.

Est-il antidérapant ?

Oui, la texture apparente des granulats améliore l’adhérence.
