Guide pratique pour calculer la charge utile réelle sur chantier : comprendre PTAC, PTRA et tare pour transporter en toute sécurité.
Sur un chantier de terrassement ou de VRD, l'estimation des volumes à évacuer et des tonnages à approvisionner conditionne l'ensemble du calendrier logistique. Pourtant, une confusion fréquente persiste entre la capacité théorique de la benne d'un camion et sa capacité légale sur route. Maîtriser les notions de PTAC, de PTRA et de poids à vide est indispensable pour maximiser la rentabilité de chaque rotation tout en garantissant la sécurité des usagers et le respect du cadre réglementaire.
La réglementation routière définit la capacité d'emport d'un véhicule industriel à partir de grandeurs physiques strictes, inscrites sur la carte grise (certificat d'immatriculation). La compréhension de ces acronymes évite les erreurs d'appréciation sur le terrain :
La charge utile (CU) représente la quantité réelle de granulats, de sable ou de déblais que le camion a le droit de charger. Elle s'obtient par la formule fondamentale : Charge Utile = PTAC - PV.
Sur le terrain, cette équation subit l'impact direct des équipements ajoutés sur le porteur. L'installation d'une grue auxiliaire derrière la cabine, le renforcement du fond de benne par une tôle blindée en acier anti-abrasion ou l'ajout de ridelles hydrauliques augmentent la tare du véhicule (le poids à vide). Chaque kilogramme d'équipement supplémentaire se retranche directement de la charge utile, réduisant la quantité de matériau transportable à chaque voyage.
Pour organiser efficacement les flux d'un chantier, les conducteurs de travaux doivent connaître la charge utile nette offerte par chaque typologie de véhicule. Le code de la route fixe des limites de PTAC en fonction du nombre d'essieux afin de préserver les infrastructures routières.
Un camion porteur à deux essieux (4x2) affiche un PTAC de 19 tonnes pour un poids à vide tournant autour de 9 à 10 tonnes, soit une charge utile effective de 9 à 10 tonnes. Pour un porteur trois essieux (6x4), très courant sur les chantiers régionaux, le PTAC monte à 26 tonnes. Avec une tare moyenne de 12,5 à 13,5 tonnes selon la carrosserie, la charge utile utile se situe entre 12,5 et 13,5 tonnes.

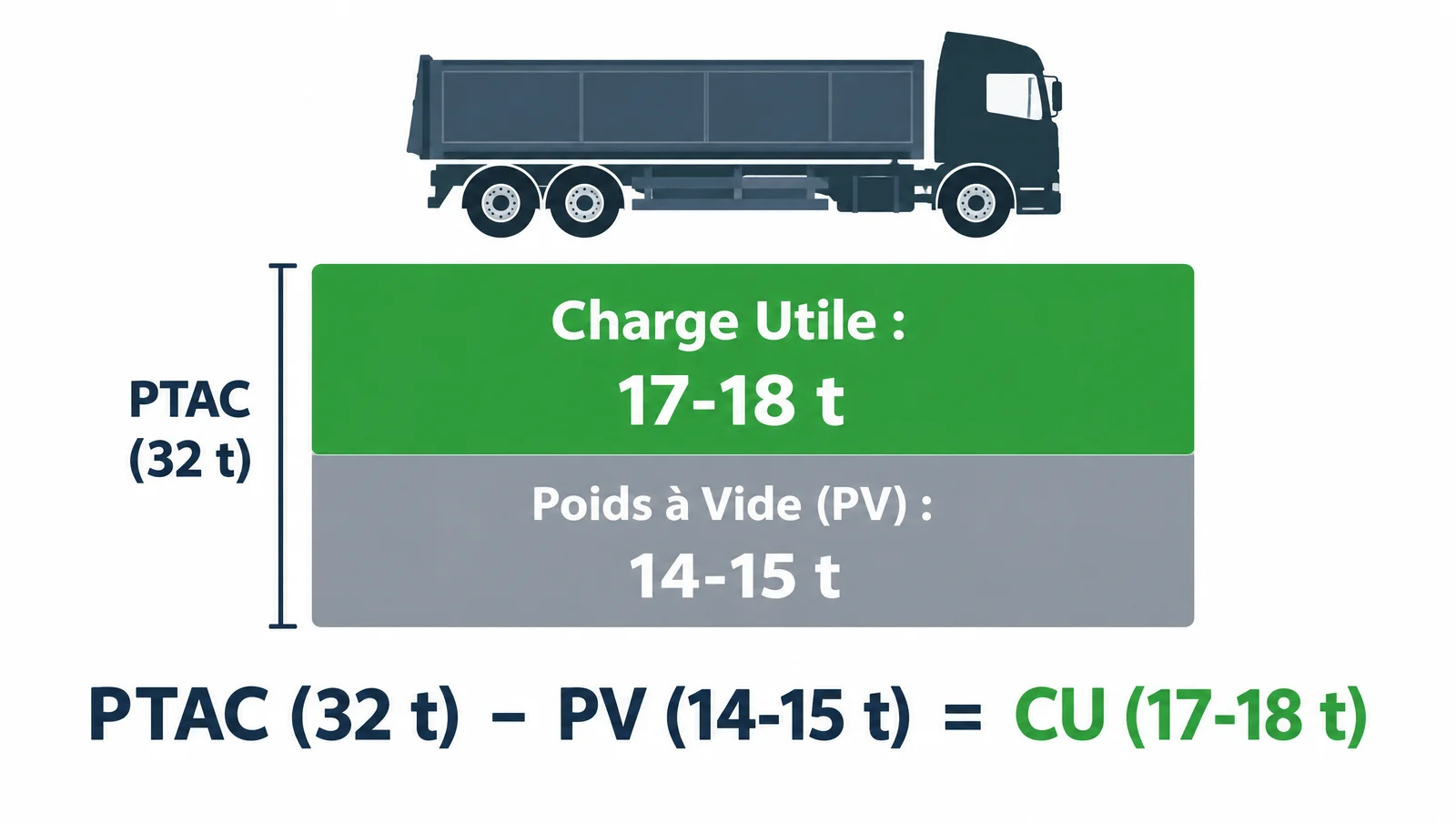

Le porteur quatre essieux (8x4) constitue le véhicule de terrassement par excellence, avec un PTAC réglementaire plafonné à 32 tonnes en France. Son poids à vide avoisinant 14 tonnes permet d'atteindre une charge utile confortable de 18 tonnes. Enfin, l'ensemble articulé (tracteur + semi-remorque benne 3 essieux) monte à 40 tonnes de PTRA en configuration 5 essieux (voire 44 tonnes pour le transport intermodal ou sous conditions spécifiques). Avec un poids à vide combiné d'environ 15 tonnes, cet ensemble offre la capacité maximale du secteur avec près de 25 à 29 tonnes utiles.
L'erreur la plus courante lors du chargement réside dans l'assimilation du volume de la benne (en mètres cubes) à la masse admissible (en tonnes). La densité des matériaux varie considérablement selon leur nature et leur taux d'hygrométrie :

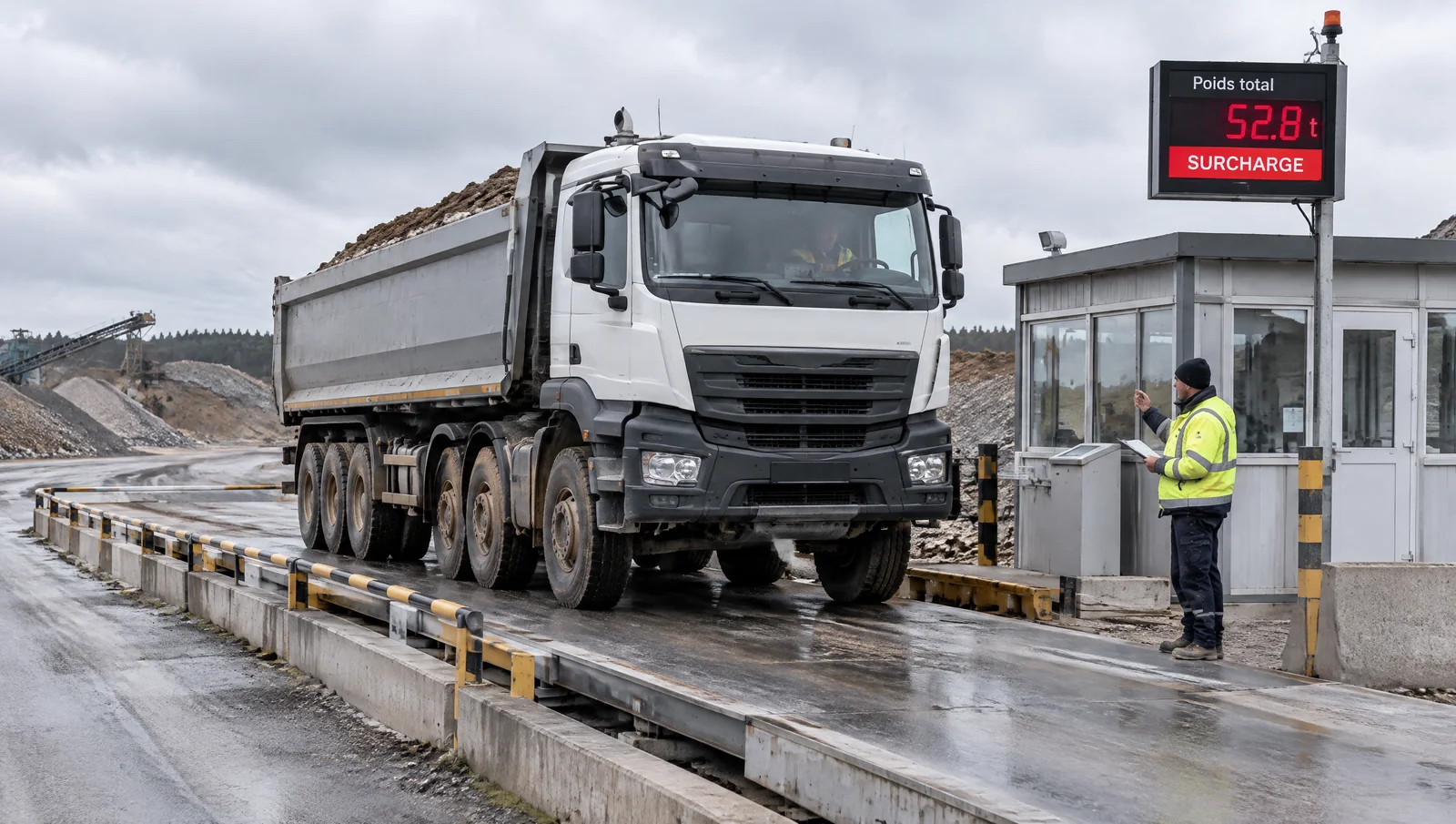

Une benne d'un camion 8x4 d'un volume de 20 m³ remplie à rabord de terre végétale humide (densité 1,9) représentera une masse de 38 tonnes de chargement. En ajoutant la tare du camion (14 tonnes), le poids total atteint 52 tonnes au pèse-essieu, soit un dépassement massif de 20 tonnes au-dessus du PTAC légal de 32 tonnes.
Le dépassement des limites fixées par le PTAC ou le PTRA engendre des conséquences graves qui dépassent la simple infraction au code de la route. Sur le plan mécanique, le surpoids accélère la fatigue des essieux, dégrade le système de freinage, surchauffe les pneumatiques et altère la tenue de route du porteur.
Du point de vue réglementaire, la législation sanctionne l'excès de poids dès les premiers pourcentages :
La responsabilité légale n'incombe pas uniquement au chauffeur ou au transporteur. Le donneur d'ordre, le chef de chantier qui valide le chargement et le gestionnaire de la centrale ou de la carrière qui émet le bon de pesée engagé peuvent être poursuivis comme co-auteurs du délit si la surcharge est avérée au pesage.
Pour éviter tout risque de non-conformité lors des rotations, les équipes de chantier doivent appliquer une méthode d'approvisionnement rigoureuse. La première mesure réside dans le contrôle des tickets de pont-bascule lors des départs depuis la carrière ou la plateforme de recyclage. Les installations modernes d'extraction disposent de systèmes de pesée embarqués sur les chargeuses qui coupent le déversement dès que la limite théorique calculée pour le camion est atteinte.
Pour le chargement d'évacuation de déblais directement sur le chantier via une pelle hydraulique, le chauffeur doit être informé de la masse volumique théorique des terres extraites. L'utilisation d'une balance embarquée sur les essieux du porteur (capteurs de pression pneumatiques) permet d'afficher en cabine la charge exacte par essieu et la masse totale.
Une attention particulière doit également être portée à la répartition de la charge à l'intérieur de la benne. Un chargement centré trop à l'avant surcharge le train directeur, rendant la direction dure et détériorant les pneumatiques avant. Un chargement trop en arrière déstage l'essieu directeur et risque d'excéder le poids maximal autorisé sur l'essieu moteur arrière.
La gestion précise des capacités de transport est au cœur de la performance financière des chantiers. Pour un conducteur de travaux, faire circuler des camions sous-chargés génère une multiplication inutile des rotations camion, augmentant le coût du transport au tonne-kilomètre et l'impact carbone du projet. À l'inverse, charger au-delà des limites expose le chantier à des retards majeurs en cas d'immobilisation par la gendarmerie routière.
Pour sécuriser ces arbitrages, la planification de la logistique chantier gagne à s'appuyer sur des professionnels structurés. Choisir la bonne typologie de porteur pour chaque matériau, qu'il s'agisse de livrer du sable, du gravier ou des granulats, permet d'aligner parfaitement la capacité utile à la réalité du terrain. De même, pour l'approvisionnement matériaux récurrent comme pour l'organisation de l'évacuation de déblais, la maîtrise des charges utiles garantit la fluidité des accès et la transparence des bordereaux de suivi.
En déléguant la gestion de ses transports à un partenaire expert des flux BTP, l'entreprise s'assure d'un suivi automatisé des bons de pesée et de l'affectation du juste gabarit, que ce soit sur un chantier à accès restreint ou sur une opération de terrassement massif.
Comprendre les notions de PTAC, de PTRA et de poids à vide est la condition préalable à toute gestion logistique réussie dans le BTP. La charge utile réelle d'un camion ne se résume jamais au volume géométrique de sa benne : elle dépend directement de la densité des matériaux et des équipements installés sur le véhicule. Respecter ces limites protège la sécurité des intervenants, préserve le matériel et garantit la conformité juridique des opérations. Pour maximiser la rentabilité de vos flux sans risquer la surcharge, le calcul précis de la masse utile reste votre meilleur outil de pilotage.
