Livraison groupée ou étalée : optimiser ses rotations

Guide : choisir entre livraison groupée et étalée sur chantier grâce à l'arbre de décision Koncrete et optimiser vos flux.

Livraison groupée ou étalée : optimiser ses rotations
Livraison groupée ou étalée : optimiser ses rotationsLivraison groupée ou étalée : optimiser ses rotations

Sur un chantier de bâtiment ou de travaux publics, l'approvisionnement en matériaux et l'évacuation de déblais représentent l'un des postes budgétaires les plus sensibles et les plus imprévisibles. Un arbitrage mal calibré entre faire arriver dix camions d'un coup ou cadencer les livraisons tout au long de la journée peut paralyser les accès, générer des heures d'attente facturées ou mettre l'équipe de pose au chômage technique. Pour résoudre ce dilemme récurrent, la gestion stratégique des rotations s'appuie sur une analyse méthodique du terrain et des capacités d'absorption du site.

Deux philosophies d'approvisionnement pour des contraintes opposées

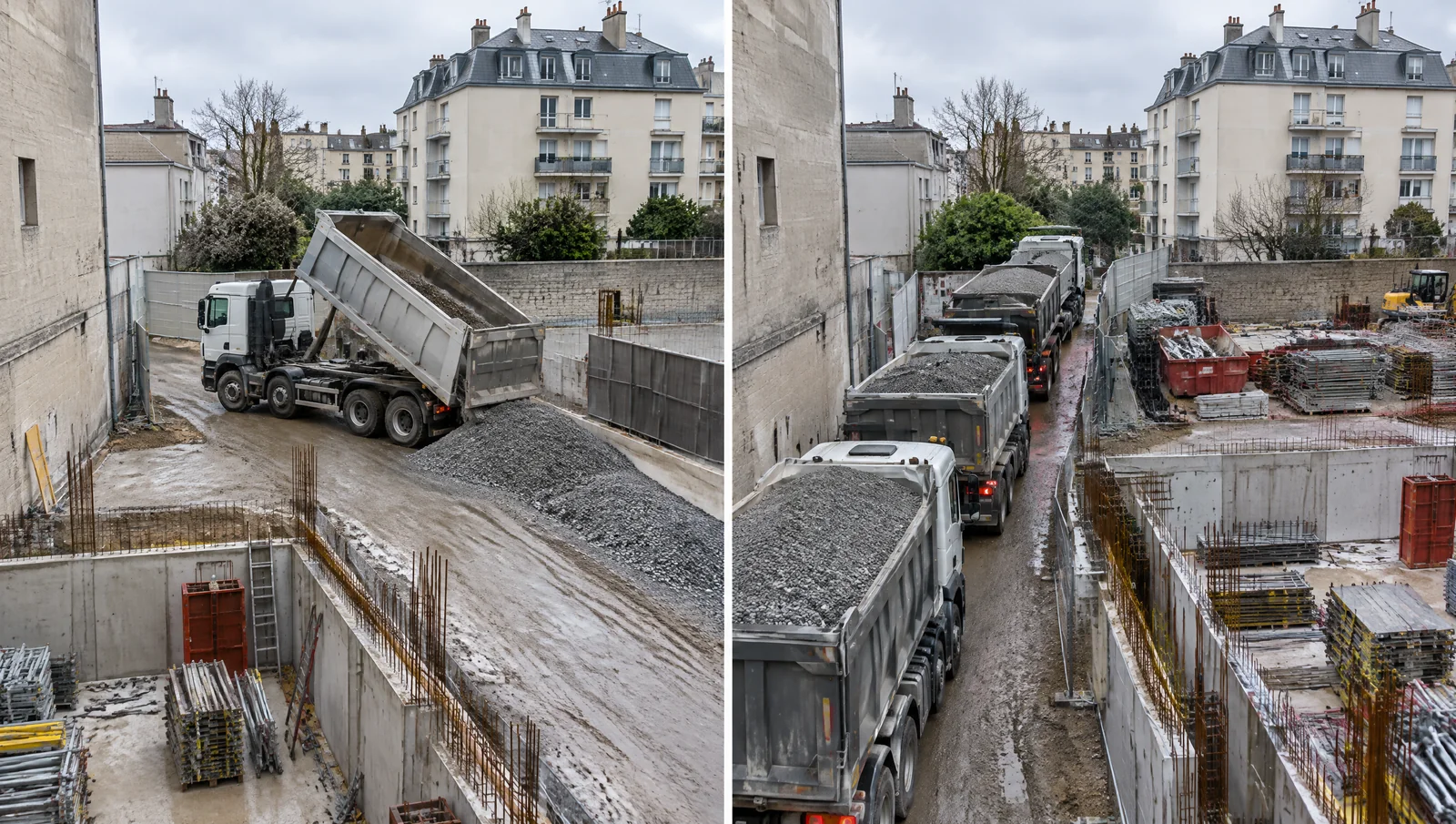

La livraison groupée consiste à concentrer l'arrivée de la flotte de camions sur une fenêtre temporelle très courte, généralement en début de journée ou dès le démarrage d'une phase de terrassement. Cette approche vise à massifier le stock de granulats, de sable ou de gravier directement sur le chantier pour alimenter sans interruption les engins de mise en œuvre. Elle permet de maximiser le rendement de la pelle ou de la centrale d'enrobé, mais exige une emprise au sol dégagée et une capacité de déchargement immédiate.

À l'inverse, la livraison étalée lisse les rotations camion tout au long de la journée selon un cadenceur prédéfini (par exemple, un camion toutes les 45 minutes). Ce modèle "flux tendu" répond aux contraintes d'emprise réduite, particulièrement en milieu urbain dense ou sur les chantiers de rénovation où la zone de stockage au sol est limitée voire inexistante. L'enjeu n'est plus de stocker la matière, mais de la consommer au rythme exact de son arrivée.

Le rôle pivot de l'arbre de décision Koncrete

Face à la multiplicité des variables de terrain (météo, trafic routier, gabarit de chaussée, type de matériau), les conducteurs de travaux et chefs de chantier ne peuvent pas se fier à la seule intuition. L'arbre de décision Koncrete formalise un protocole logique d'évaluation visant à déterminer en trois questions le schéma de livraison le plus rentable et le plus sécurisé.

Cet outil d'aide à la décision croise la capacité de stockage disponible, la cadence de pose de l'équipe et les contraintes réglementaires d'accès. En appliquant cette grille de lecture avant de passer commande en carrière ou en plateforme de recyclage, le chantier supprime les zones d'incertitude et aligne parfaitement la chaîne logistique sur la réalité de ses hommes et de ses machines.

En bref

  • 🚚 Livraison groupée : Idéale pour les grands espaces et le terrassement fort tonnage, mais génère un risque d'embouteillage.
  • ⏱️ Livraison étalée : Indispensable en zone urbaine et emprise réduite pour alimenter le chantier au fil de la pose.
  • 🌳 Arbre de décision Koncrete : La méthode étape par étape pour trancher entre groupé et étalé sans risque financier.
  • 💶 Élimination des frais d'attente : Une cadence maîtrisée évite de payer des immobilisations de porteurs à la minute.
Sur un chantier, la livraison la plus chère n'est pas la plus éloignée, mais celle où trois camions attendent à la porte pendant que la pelle est immobilisée.

L'arbre de décision Koncrete : grille d'analyse pas à pas

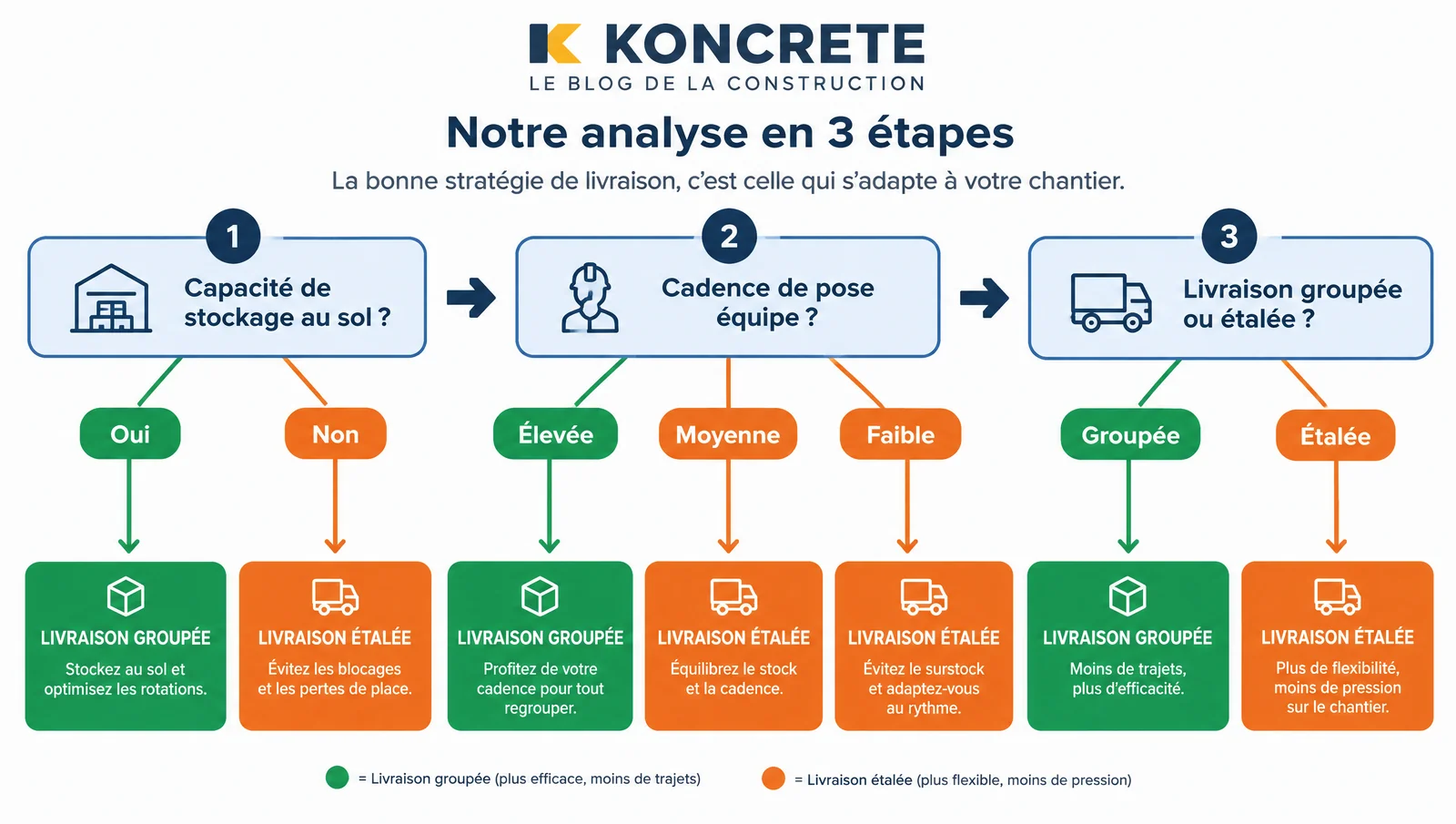

L'arbre de décision Koncrete repose sur une démarche séquentielle en trois étapes filtres. Chaque étape élimine le schéma logistique inadapté afin de guider le conducteur de travaux vers la solution présentant le coût global le plus faible (coût du transport + coût de manutention + coût d'immobilisation).

Méthode Koncrete

Arbre de décision : Choix de livraison

1 Capacité de stockage au sol
Moins de 50 m³ (ou nul)

➡️ LIVRAISON ÉTALÉE (Flux tendu horaire)

Plus de 50 m³ (Plate-forme vaste)

➡️ Passez à l'Étape 2

2 Cadence de pose / Consommation
Cadence lente / séquentielle

➡️ LIVRAISON ÉTALÉE (Pour éviter de souiller le produit)

Cadence très élevée (Gros terrassement)

➡️ Passez à l'Étape 3

3 Accessibilité & Contraintes de rue
Rue étroite / Arrêt simultané interdit

➡️ LIVRAISON ÉTALÉE (Créneaux avec zone tampon)

Voie large / Parking privé dégagé

➡️ LIVRAISON GROUPÉE (Massification recommandée)

Étape 1 : Le test de surface et de capacité de stockage au sol

La première question à se poser est strictly d'ordre spatial : Quelle est la capacité maximale d'accueil au sol du chantier sans paralyser les voies de circulation interne ?

  • Si la capacité de stockage est inférieure à 50 m³ (ou nulle) : La livraison étalée s'impose obligatoirement. Massifier du matériau au sol sans surface de recul crée un encombrement immédiat, oblige à des doubles manutentions à la mini-pelle et dégrade la sécurité des compagnons à pied.
  • Si la capacité de stockage excède 50 m³ (plate-forme dégagée, zone d'emprise dédiée) : Vous pouvez passer au filtre numéro 2.

Étape 2 : L'équation du ratio de consommation (Cadence de pose)

Le deuxième filtre confronte le débit de livraison de la flotte au rythme de mise en œuvre de l'équipe de chantier : À quelle vitesse le matériau est-il étalé, coulé ou compacté ?

Pour des travaux de terrassement lourd ou de création de couche de forme, où une pelle de 20 tonnes et un compacteur traitent 80 tonnes de matériaux recyclés ou de graves à l'heure, la livraison groupée ou rapprochée (4 à 6 rotations par heure) est indispensable pour éviter le chômage technique de l'atelier de nivellement.

À l'inverse, pour des travaux d'assainissement ou de pose de bordures alimentés en gravier ou en sable, la consommation est lente et séquentielle (2 à 5 tonnes par heure). Livrer 30 tonnes dès 7 heures du matin entraîne un stockage prolongé, une pollution du matériau par la pluie ou la terre du sol, et des pertes par étalement. La livraison étalée est recommandée.

Étape 3 : Le diagnostic d'accès et de circulation urbaine

Le dernier filtre porte sur les contraintes extérieures d'infrastructure : La voie d'accès permet-elle le stationnement ou l'attente simultanée de plusieurs véhicules lourds ?

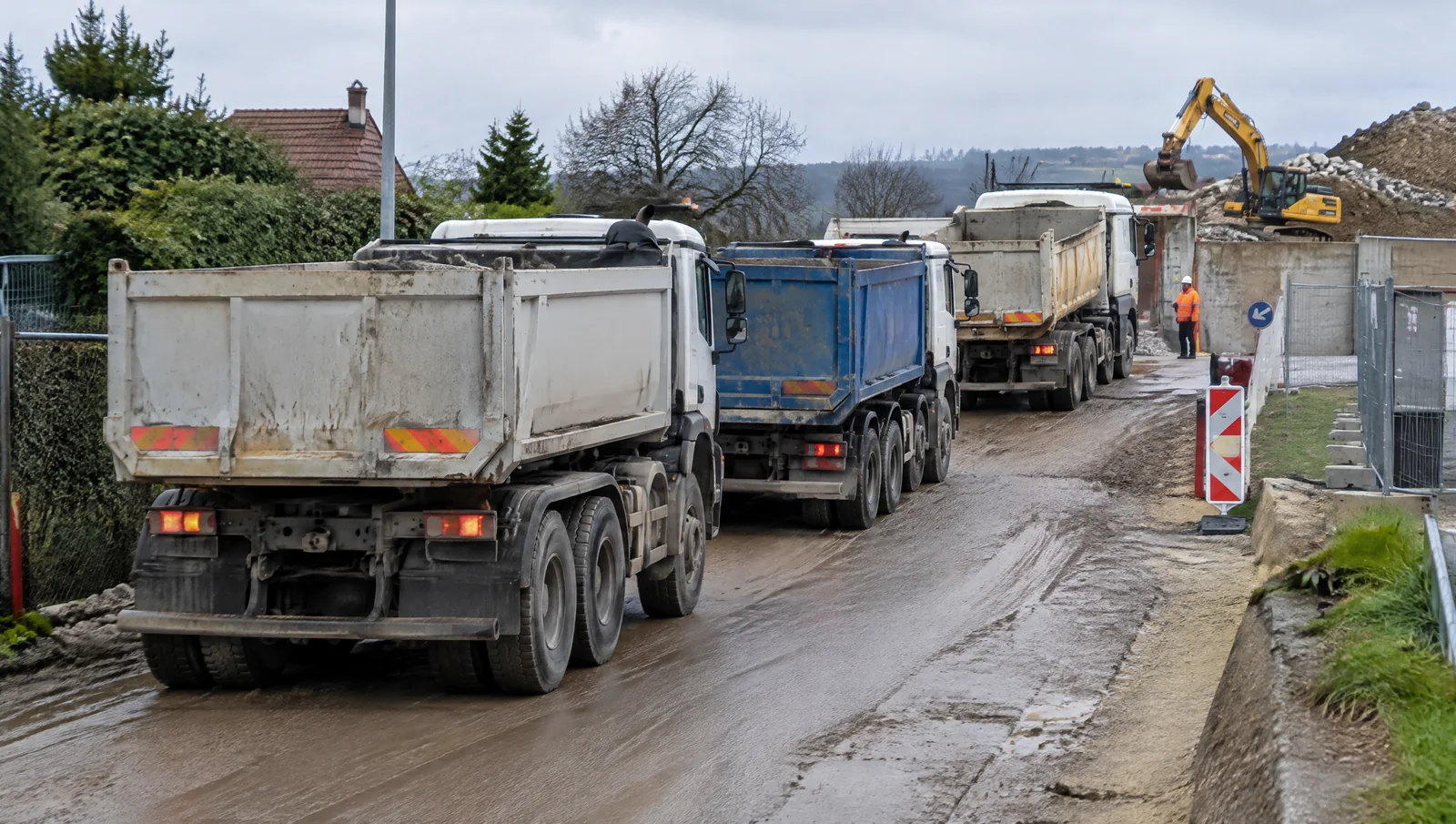

Si le chantier se situe dans une rue étroite avec circulation alternée, l'arrivée simultanée de trois porteurs 8x4 provoque immédiatement un blocage d'axe public et s'expose à l'intervention des services de police. L'arbre de décision Koncrete réoriente alors le choix vers des livraisons étalées à créneaux stricts ou avec zone d'attente déportée (base tampon).

Erreurs fréquentes et impacts financiers sur le chantier

Ne pas suivre une grille d'analyse rigoureuse lors de la commande engendre deux pathologies financières bien connues des conducteurs de travaux :

  1. La sur-immobilisation par embouteillage interne : En optant pour une livraison groupée sans zone de déchargement suffisante, les camionneurs font la queue moteur tournant à l'entrée du site. Les indemnités d'attente (souvent facturées au-delà de 30 minutes de dépassement) fassent grimper la facture de transport de 15 à 25 %.
  2. La rupture d'approvisionnement en flux tendu mal calibré : En choisissant une livraison étalée sans marge de sécurité face au trafic routier, le retard d'un seul camion bloque l'ensemble de la chaîne de pose, imputant le coût de la main-d'œuvre inutilisée au compte du projet.
Critère d'analyse Livraison Groupée (Massification) Livraison Étalée (Flux Tendu)
Surface de stockage requise Grande (zone de dépôt dédiée > 50 m³) Faible à nulle (dépose directe ou petit tas)
Impact sur le trafic & accès Fort risque de saturation des accès Fluide (intégration au trafic urbain)
Rendement des gros engins (pelle > 20t) Optimal (alimenté sans discontinuité) Risque d'arrêt si le camion a du retard
Frais d'attente camion Élevés si le déchargement bouche Minimes (rotation unitaire immédiate)
Recommandation Chantiers Urbains / Restreints À PROSCRIRE RECOMMANDÉ
Simulation gratuite en 2 minutes

Protocole de mise en œuvre et calendrier de rotation

Une fois l'arbitrage rendu entre livraison groupée et étalée, la conduite opérationnelle de la journée d'approvisionnement exige une rigueur méthodologique sans faille. La préparation débute 24 heures avant la première rotation par un point de coordination entre le chef de chantier et le transporteur.

Pour une livraison étalée, il est nécessaire d'établir une grille horaire intégrant le temps de parcours moyen depuis la carrière ou la plateforme de recyclage, augmenté d'une marge forfaitaire de 15 % pour aléas de circulation. La matérialisation au sol de la zone de vuidage exacte permet au chauffeur de manœuvrer immédiatement à son arrivée sans faire descendre le chef de chantier de sa machine.

Pour une livraison groupée, la priorité consiste à sécuriser le circuit de rotation interne. Si le site dispose d'une entrée et d'une sortie séparées (sens unique de chantier), le risque de croisement de deux porteurs 8x4 dans une zone étroite est éliminé. Dans le cas d'une entrée unique, la création d'une aire de croisement ou le recours à un piquet de guidage à la porte garantit la sécurité des manœuvres.

Optimiser ses flux et réinventer la logistique chantier

La maîtrise du rythme des rotations constitue un levier direct de rentabilité pour l'entreprise de BTP. Qu'il s'agisse d'approvisionner du sable, du gravier ou des granulats neufs ou recyclés, l'adéquation entre le type de véhicule sélectionné (du porteur 4x2 pour accès restreint à la semi-remorque de grand volume) et la cadence du chantier conditionne le coût final à la tonne rendue.

C'est précisément pour apporter cette réactivité que Koncrete accompagne les entreprises du secteur. Grâce à une visibilité complète sur la disponibilité des transporteurs et des carrières partenaires, Koncrete permet de planifier des rotations camion sur mesure, en livraison groupée comme en cadence étalée. Cette flexibilité s'avère particulièrement précieuse sur les petits chantiers urbains comme sur l'approvisionnement matériaux récurrent des opérations de gros œuvre.

En automatisant le suivi des livraisons et la synchronisation de l'évacuation de déblais lors des retours à vide, la plateforme Koncrete transforme la contrainte logistique en un avantage compétitif mesurable pour vos équipes terrain.

Conclusion

Choisir entre livraison groupée et étalée ne relève pas du hasard mais d'une démarche d'ingénierie logistique accessible. En appliquant l'arbre de décision Koncrete, vous intégrez les contraintes de surface, de cadence et d'accès pour retenir le scénario le plus économique. Sécuriser vos approvisionnements tout en évitant l'encombrement des sites est la clé d'un chantier fluide, livré dans les délais et préservant les marges opérationnelles.

Vous voulez des granulats on vous livre en 24/48h.
Koncrete, c'est des devis en moins de 5 minutes avec des prix compétitifs, des produits de qualité et une livraison en 24/48h partout en France.
Obtenir mon devis

FAQ – Organisation des livraisons et rotations de chantier

Quand faut-il privilégier la livraison groupée sur un chantier ?

La livraison groupée est recommandée lorsque vous disposez d'une zone de stockage vaste (supérieure à 50 m³), de larges voies d'accès sans risque de gêne du trafic public, et d'un besoin massif immédiat comme le démarrage d'un terrassement ou d'une couche de forme.

Comment éviter les frais d'attente lors d'une livraison étalée ?

Pour éviter les frais d'immobilisation, définissez un intervalle réaliste entre chaque rotation en prenant en compte le temps de trajet en heure de pointe. Préparez la zone de déversement avant l'arrivée du camion pour que le déchargement s'effectue en moins de 10 minutes.

Que faire si l'accès au chantier est trop étroit pour un croisement de camions ?

En cas d'accès étroit, appliquez le filtre 3 de l'arbre Koncrete : optez pour une livraison étalée stricte ou mettez en place un relais d'attente hors site. Les camions sont appelés un par un par le chef de chantier dès que le précédent a quitté l'emprise.

Comment Koncrete optimise-t-il les rotations de camions sur les chantiers ?

Koncrete numérise la commande et la planification des flux. La plateforme permet de programmer des créneaux de livraison précis, d'ajuster le type de véhicule en fonction des contraintes du site et d'associer la livraison de granulats à l'évacuation des déblais.

Peut-on basculer d'une livraison groupée à une livraison étalée en cours de chantier ?

Oui, c'est une pratique courante lors du passage de la phase de terrassement lourd (besoin groupé pour alimenter la pelle) à la phase d'aménagement ou de réseaux (besoin étalé au rythme d'avancement de la tranchée).

Livraison très rapide, interlocuteur de confiance et se démène pour faire le maximum.

Laëty 12 novembre

Je recommande à 100%, imbattable sur le rapport qualité/prix.
Merci à la team Koncrete.

Olivier, 19 novembre

Je suis très satisfait, tout c’est vraiment bien passé. Je compte passer d’autres commandes bientôt.

José, 10 septembre

Livraison rapide et la grave 0/31,5 pour couler ma dalle de béton correspond parfaitement.
