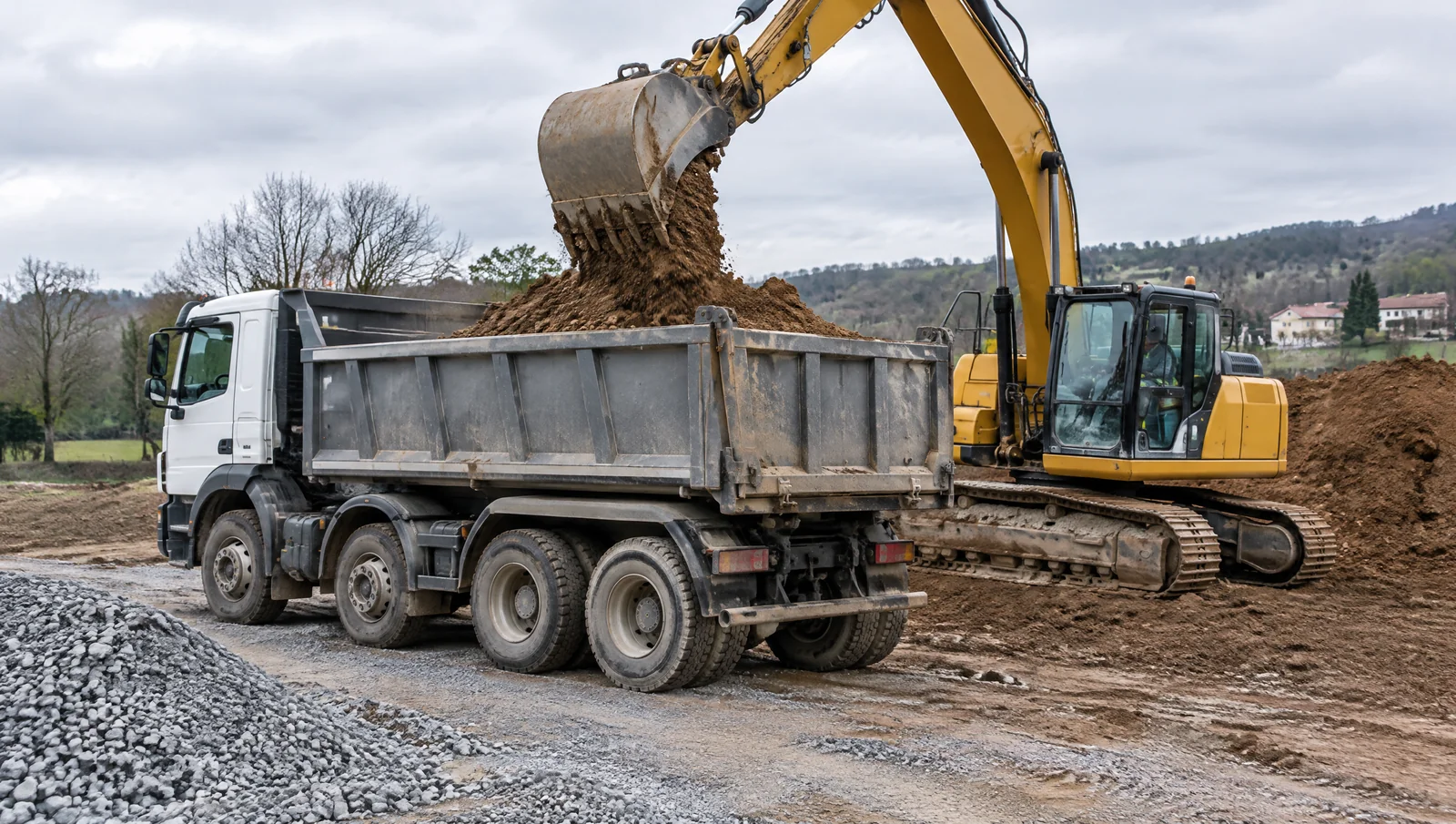

Sur un chantier de bâtiment ou de travaux publics, la gestion de la logistique camion ressemble souvent à un balai ininterrompu mais asymétrique. D'un côté, des camions bennes arrivent chargés à bloc de granulats, de sable ou de gravier avant de repartir totalement vides vers la carrière. De l'autre, des véhicules arrivent à vide sur le site pour se faire charger de terres, de béton démoli ou de déblais, avant de prendre la route vers un centre de tri ou une plateforme de recyclage. Ce phénomène des « kilomètres à vide » représente l'un des plus grands gâchis financiers et environnementaux du secteur de la construction.
Qu'est-ce que la logistique en double flux ?
La logistique en double flux (également appelée rechargement ou retour à charge) consiste à synchroniser les flux d'approvisionnement et d'évacuation d'un même chantier ou d'un même secteur géographique. Au lieu d'effectuer deux trajets séparés à vide, un camion benne effectue une boucle optimisée : il livre ses matériaux sur le chantier, subit un nettoyage ou un contrôle rapide de sa benne, puis se fait charger immédiatement de déblais ou de matériaux de déconstruction avant de repartir.
Cette approche transforme une rotation simple en une double opération productive. Alors que le schéma traditionnel génère 50 % de trajets à vide sur l'ensemble de la journée logistique, le double flux permet de maximiser le taux de remplissage des véhicules et d'optimiser l'utilisation des temps de conduite des chauffeurs.
Dans le BTP, le camion le plus économique et le plus écologique est celui qui ne roule jamais à vide.
Un levier stratégique face aux contraintes urbaines et environnementales
Dans les grandes agglomérations et sur les chantiers urbains contraints, multiplier les rotations de camions pose de lourds problèmes d'encombrement des voies d'accès, d'impact carbone et d'acceptabilité par les riverains. Réduire de moitié le nombre de camions en circulation tout en déplaçant le même volume de tonnage est désormais une priorité pour les conducteurs de travaux et les responsables RSE des grandes entreprises de BTP.

Les conditions de réussite de la logistique en double flux
Si l'idée de faire revenir un camion chargé paraît évidente sur le papier, sa mise en œuvre sur le terrain exige une rigueur opérationnelle et un pilotage précis. Plusieurs paramètres techniques doivent être réunis pour garantir le succès de l'opération.
1. La compatibilité des matériaux et l'hygiène de la benne
On ne charge pas n'importe quel matériau après n'importe quel déblai. Pour éviter toute contamination croisée (par exemple souiller du sable propre pour béton avec des restes de terre argileuse humide ou de béton démoli), le protocole d'utilisation de la benne doit être strict.
La séquence idéale privilégie la livraison de matériaux propres en premier lieu (graviers, granulats recyclés, sable), suivie de l'évacuation des déblais du site. Entre les deux phases, un contrôle visuel et un coup de balai rapide par le chauffeur suffisent pour sécuriser la qualité des livraisons suivantes.
2. Le maillage géographique et le synchronisme des sites

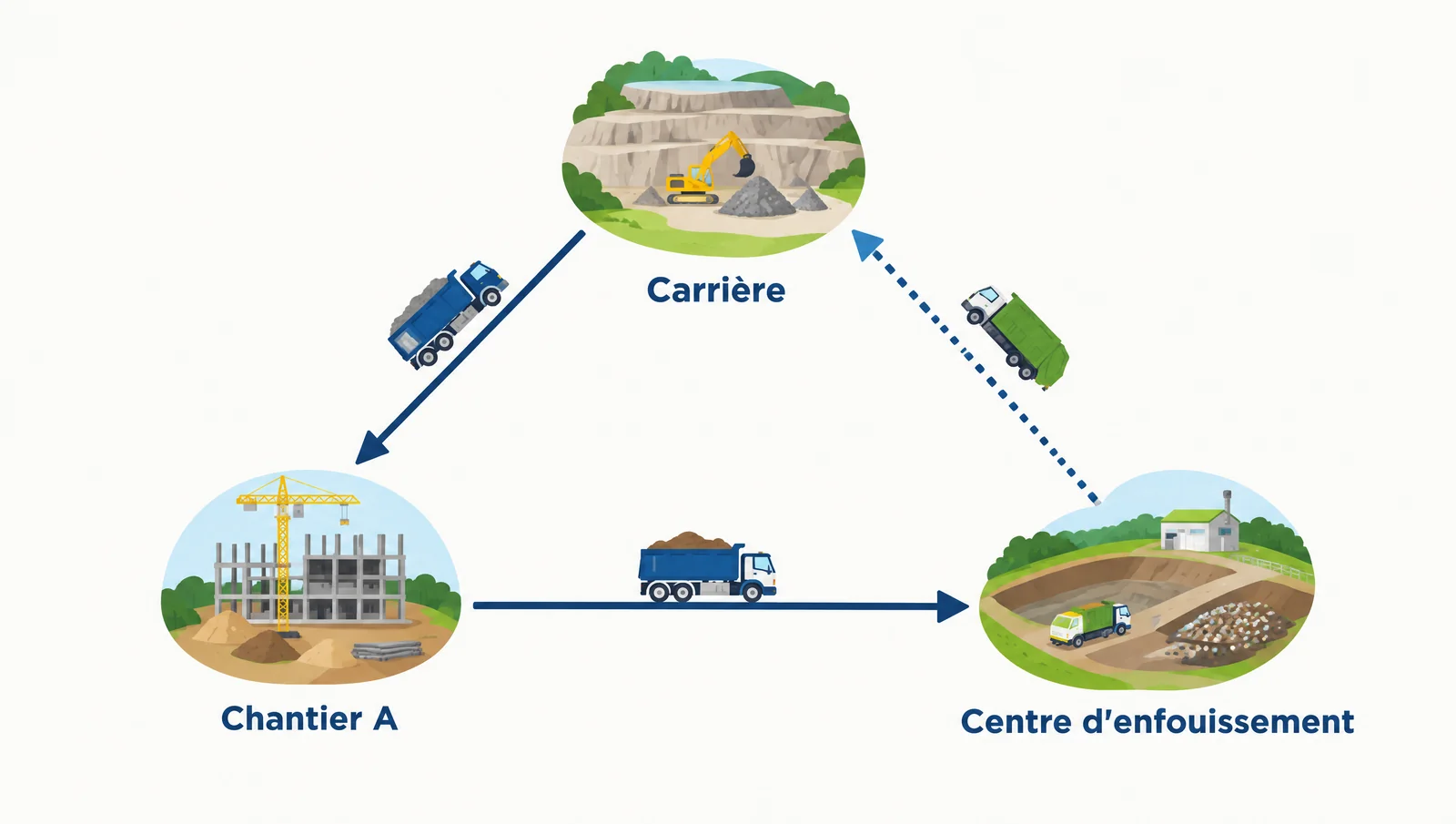

Le double flux ne fonctionne que si les points d'enlèvement et de dépôt sont proches géographiquement. Le schéma classique repose sur des triangles logistiques courts :
- Étape A : Chargement en carrière ou plateforme de recyclage.
- Étape B : Livraison des matériaux sur le chantier A.
- Étape C : Chargement des déblais sur le chantier A (ou un chantier B voisin) et acheminement vers le centre d'enfouissement ou la plateforme de valorisation.
3. Le franchissement des verrous administratifs et des bons de transport
Chaque mouvement de matériau nécessite une traçabilité irréprochable. En transport classique, un camion est associé à un bon de livraison unique. En double flux, le chauffeur doit gérer deux lettres de voiture ou deux bons de transport distincts dans la même heure. Sans outil d'automatisation, la gestion administrative papier devient vite une source d'erreurs d'imputation et de retards au déchargement.
Le calcul économique d'une boucle en double flux
Prenons l'exemple d'un chantier nécessitant 100 tonnes de gravier et générant 100 tonnes de terres d'excavation à évacuer.
- En schéma traditionnel (Simple flux) : Il faut 4 rotations aller-retour pour livrer le gravier (camion vide au retour) et 4 rotations aller-retour pour évacuer la terre (camion vide à l'aller). Soit un total de 8 trajets routiers complets.
- En schéma optimisé (Double flux) : Les camions arrivent chargés de gravier, vident leur cargaison, reçoivent les terres et repartent directement vers l'exutoire. Le besoin baisse à 4 trajets routiers optimisés.
L'économie réalisée ne porte pas seulement sur le carburant : elle réduit les coûts de mise à disposition des véhicules, l'usure du matériel et le temps d'attente des engins de chargement sur site.
Comment organiser le double flux sur le terrain
Pour passer de la théorie à la pratique, les conducteurs de travaux et chefs de chantier doivent adapter légèrement leurs habitudes d'organisation.
La préparation du chantier et le cadencement des engins
La clé de la réussite repose sur la synchronisation entre l'engin de déchargement et l'engin de chargement. Si un camion apporte du gravier mais doit attendre 45 minutes qu'une pelle mécanique se libère pour le charger de terre, le gain économique du trajet est rapidement absorbé par le coût d'immobilisation du véhicule.
Il est donc recommandé de :
- Prévoir une zone de dépôt propre et accessible dès l'entrée du camion.
- Stocker les déblais à évacuer à proximité immédiate de la zone de déchargement des matériaux neufs.
- Informer le chauffeur à l'avance du type de matériau à recharger pour adapter la conduite.
Koncrete : l'intelligence artificielle au service du double flux
Organiser le double flux à la main exige de contacter séparément des carrières, des centres de recyclage et des entreprises de transport pour faire coïncider les horaires. C'est un casse-tête chronophage que peu de chefs de chantier peuvent s'offrir au quotidien.
C'est là que Koncrete intervient. Grâce à sa plateforme digitale dédiée à la logistique BTP, Koncrete croise automatiquement les besoins d'approvisionnement en matériaux (sable, gravier, granulats) et les besoins d'évacuation de déblais sur un même secteur géographique.
L'algorithme identifie les opportunités de rechargement en temps réel, attribue les rotations aux transporteurs partenaires adéquats et génère les bons de transport dématérialisés associés. Vous bénéficiez immédiatement de tarifs préférentiels liés à l'optimisation des trajets, tout en divisant par deux l'impact environnemental de vos flux logistiques.

Conclusion
Le double flux n'est plus une option réservée aux très grands chantiers d'infrastructure : c'est un nouveau standard d'exploitation accessible à tous les acteurs du bâtiment et des travaux publics. En ne faisant plus voyager du vide, vous préservez vos marges, vous fluidifiez l'accès à vos chantiers et vous répondez concrètement aux objectifs de transition écologique de la filière.
